2006年山東萊蕪開發區管委會綜合樓整體平移專題
2006年12月,山東省萊蕪市高新技術產業開發區管委會綜合樓整體平移。

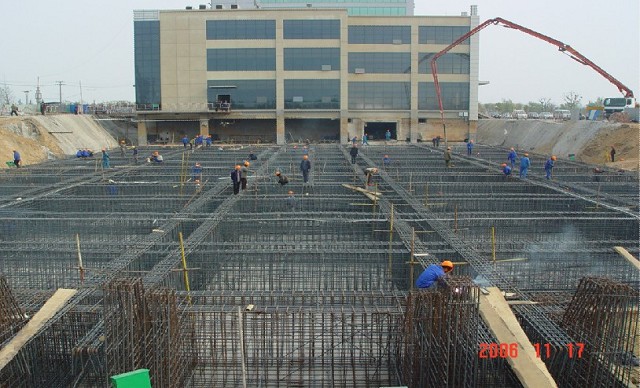

該建筑為框架—剪力墻結構,由主樓和裙樓兩部分組成,主樓地下1層,地上15層,裙樓地下1層,地上3層,長72.8m,寬41.3m,占地面積2700m2,總建筑面積24000m2,總高度67.6m, 基礎采用筏板基礎。
該平移工程是目前國內外最大的平移工程。
原基礎處理:

該建筑物的原基礎是筏板基礎,平移時利用原有的基礎,將縱向基礎梁兩側加寬,既是對原基礎進行加固,又可控制新舊基礎的沉降差。

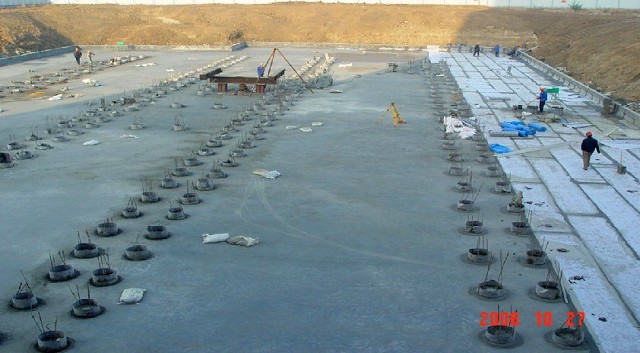

新基礎設計:
根據地基承載力驗算,新基礎采用筏板基礎即可滿足要求,但其沉降量較大。為控制新舊基礎的沉降差,新基礎采用了筏板加防沉樁的基礎形式,在主樓部分的下軌道梁即縱向基礎梁下部增加了防沉樁,以減小新基礎的沉降量。

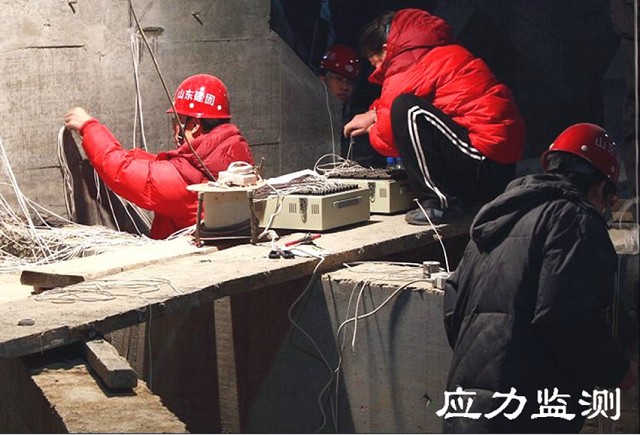

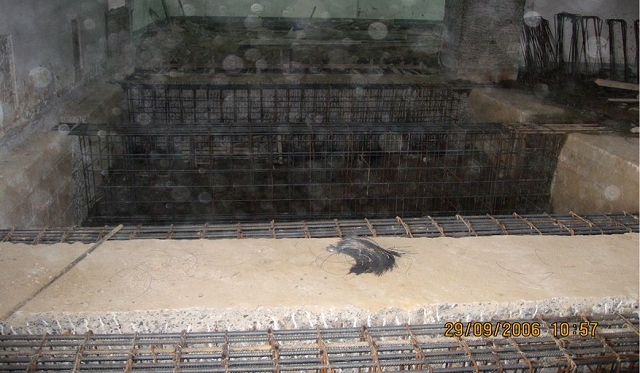

樁加載試驗裝置:

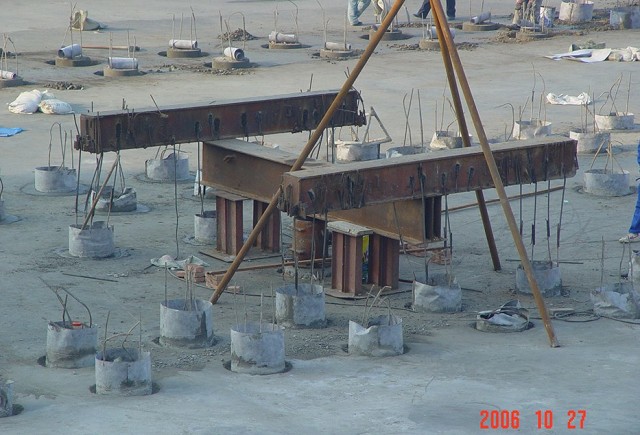

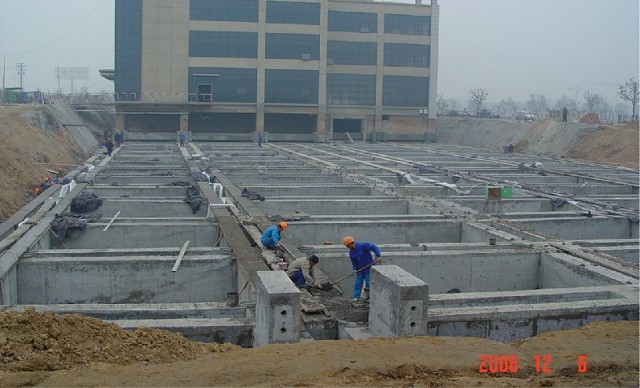

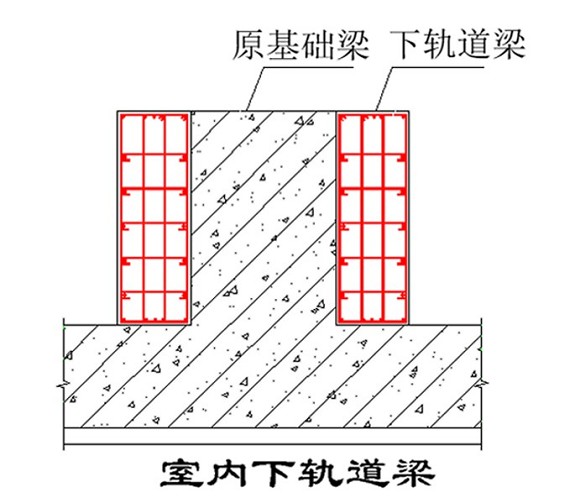

下軌道施工:

上軌道及行走機構施工: 柱節點采用四邊包裹式的托換方式。 根據該工程單柱最大荷載11770kN和單個滾軸平均壓力不超過300kN的原則,確定柱節點托換梁的最大截面尺寸為320mm×2000mm,從柱邊的最大外伸長度為900mm。 水平連梁的截面尺寸為320mm×800mm,斜撐的截面尺寸為300mm× 600mm。

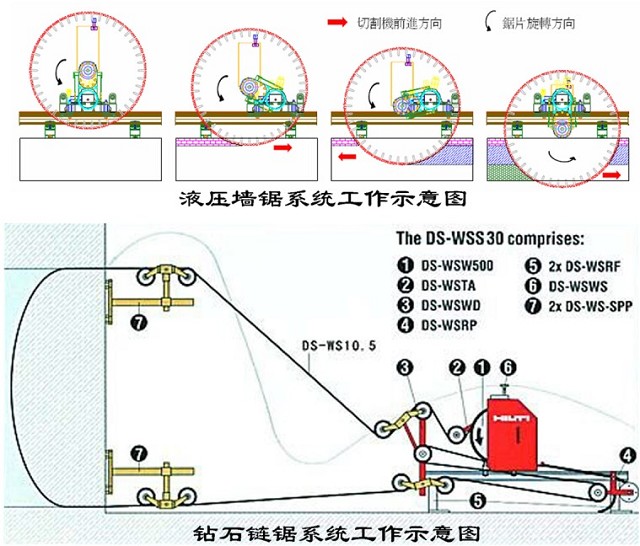

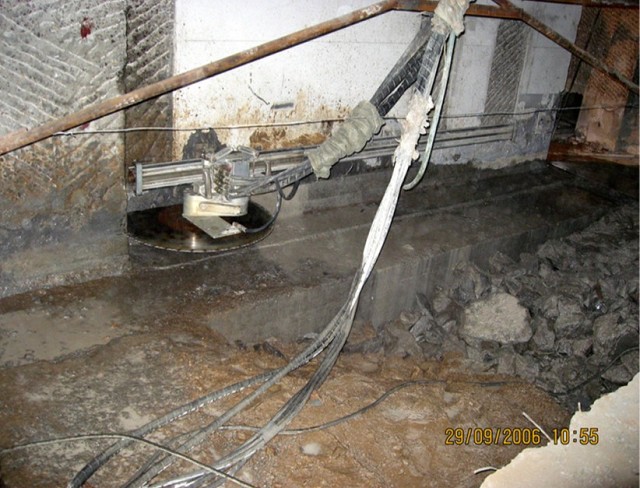

柱截斷采用鉆石鏈鋸系統;墻體截斷采用半自動推進式墻鋸系統。 截斷施工采取先裙樓后主樓,先柱后墻交對稱截斷的施工原則,以盡量減小因為荷載轉移和托換結構變形而對上部結構造成影響。

工程監測:

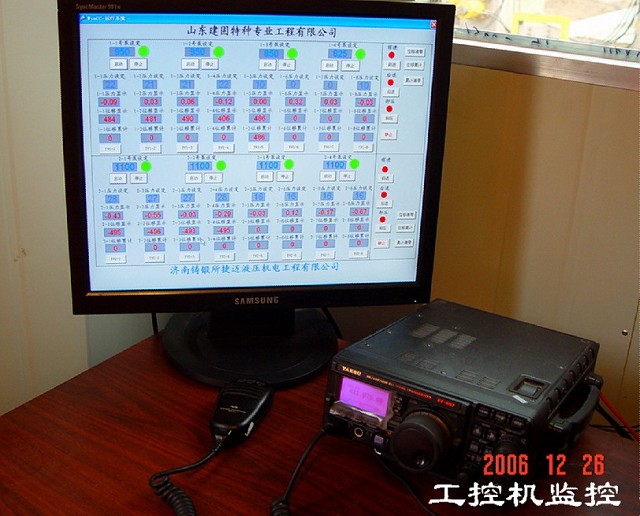

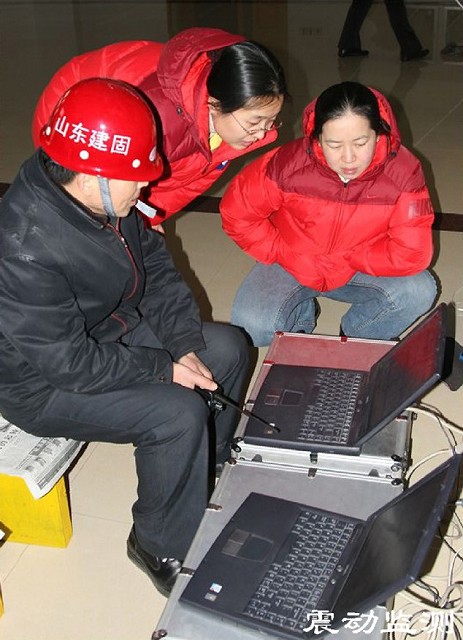

采用PLC控制系統,在平移過程中,通過位移變送器、油壓傳感器和變頻器等實時監測、調控建筑物的移動速度、距離及移動動力,保證平移過程中建筑物的平穩性、同步性和安全性。 動力施加: 建筑物前后分別由兩臺變頻泵站為千斤頂提供動力,由一臺工業控制計算機通過兩個PLC控制柜同步控制所有千斤頂。 根據實時監測記錄,建筑物啟動時牽引力為20500kN,約為建筑物總重的1/17.5,正常行走牽引力為10600 kN~13000kN,約為建筑物總重的1/27 ~1/33。 就位連接: 該建筑物平移到位后,墻、柱用連接鋼筋將截斷面上、下預埋鋼筋焊接連接。上、下軌道梁之間的空隙用自密實微膨脹混凝土澆灌密實,保留柱四周的外包梁及墻下?lián)Q梁,上軌道體系的其余部分切除,恢復地下室的使用功能。 |
-
